CMX 与分布式内存:上下文该放在哪一层

长上下文推理让 KV Cache 从单机显存问题变成了集群的容量规划问题。本文拿 NVIDIA CMX 共享闪存层和分布式 DRAM 缓存做对比,讨论几件事:恢复能不能赶在时限内完成并快过重算,新增的命中能不能抵消搬运和排队的成本,省下的算力能不能变成实际节省的钱。2026 年的内存涨价让最后这笔账尤其难算。文中算例都可以复算,引用信源 34 条。

2026-10-26思考90 分钟阅读
CMX 与分布式内存:上下文该放在哪一层——上下文分层示意,橙色箭头标注从共享闪存层恢复至 GPU HBM 的恢复时限

CMX 与分布式内存:上下文该放在哪一层

长上下文推理让 KV Cache 从单机显存问题变成了集群的容量规划问题。本文拿 NVIDIA CMX 共享闪存层和分布式 DRAM 缓存做对比,讨论几件事:恢复能不能赶在时限内完成并快过重算,新增的命中能不能抵消搬运和排队的成本,省下的算力能不能变成实际节省的钱。2026 年的内存涨价让最后这笔账尤其难算。文中算例都可以复算,引用信源 34 条。

何时扩容 DRAM,何时增加共享闪存,何时让两者协同

技术观察与选型分析|资料核验截至 2026 年 10 月 26 日

阅读须知 文中材料有三种来源:公开的产品与代码、他人发布的测试结果,以及我们为推导搭建的假设模型。凡是标了"示意"或"假设"的数字,都不是 CMX 实测、采购报价或性能承诺,后文不再逐一说明。

一个智能体会话进行到第四十轮,前缀已经有二十多万 token。用户去开了个会,四十分钟后回来接着问。这时那份 KV Cache 还在吗?如果在,它存在哪台机器的哪一层?如果已经被淘汰,重算一次要占几秒 GPU?(示意场景)

这以前是单机显存管理的问题,现在越来越像集群的容量规划。NVIDIA 的答案是 CMX:在计算节点和传统共享存储之间,再加一层专门存放推理上下文的共享闪存。可是对已经搭好分布式 DRAM 缓存的团队来说,多一层不一定更快。查找、搬运、排队、运维,每一样都有代价。

今年下半年,这个问题变得具体了。一方面,STX 参考架构随 Vera Rubin 进入交付窗口[1],但各家伙伴进度不一:Dell 10 月 1 日的文稿里,CMX 跑的还是 Grace 上的软件路径,BlueField-4 专用硬件尚未商用[2]。另一方面,内存在涨价,一季度传统 DRAM 合约价环比涨了九成多[3],"DRAM 买得起多少"这个前提本身在变。

本文先讨论 CMX 能否在时限内把有用的状态取回来,再看减少的重算能否抵消更慢的数据路径,然后算省下的 GPU 能否变成预算节省或服务能力。最后几节讨论多存储 API、接口责任,以及 NVIDIA 怎么铺生态。

1 拿什么跟 CMX 比

讲 KV 加速时,人们习惯把"内存方案"和"存储方案"说成两条路线。实际部署中,它们更像一条连续的层次:GPU 上放正在计算的活跃状态,CPU 内存暂存刚用过的状态,分布式内存让可复用状态比单台机器活得更久,SSD 再把保留范围延伸到更大、更冷的工作集。不管介质怎么换,服务端最终要的都是同一样东西:和当前模型、当前请求对得上,并且能直接参与计算的状态。

所以评估 CMX,对照组应当是分布式 DRAM,而不是"没有缓存、每次从头算"。分布式 DRAM 已经做到了跨节点共享、低时延恢复和高并发。拿无缓存方案作对照,只能证明缓存复用有价值,回答不了团队真正关心的问题:在现有内存缓存之上,CMX 还值不值得买。

实验也要设计对。保持现有 DRAM 热层不变、再加一层闪存,看的是能多挽回多少昂贵的 miss;用闪存替换 DRAM,改变的是热请求的数据路径。前者增加的是容量和保留时间,后者动的是最敏感的那部分流量,收益和风险完全不同。

分布式内存本身也分两种。一种是借用现有服务器的闲置内存,短期几乎不花钱,但推理实例一扩缩容,它就跟着变,还要和主机上的其他任务争抢 NUMA 带宽、固定内存和网卡。另一种是专门采购的内存节点,更稳定,但服务器、网卡、交换机端口、电费和维护都要另算。共享闪存也是这样:复用现有存储的余量,和新建一套带 DPU、网络与软件服务的专用系统,成本结构相差很远,只比 SSD 单价没有意义。

这样算下来,候选方案至少有六个:维持现有 DRAM、扩容 DRAM、加本地 SSD、加共享闪存、DRAM 与闪存分层,以及常被漏掉的重算。GPU 有空闲、前缀不长,或者存储正在拥塞时,直接重算可能比恢复缓存更快,也更省。

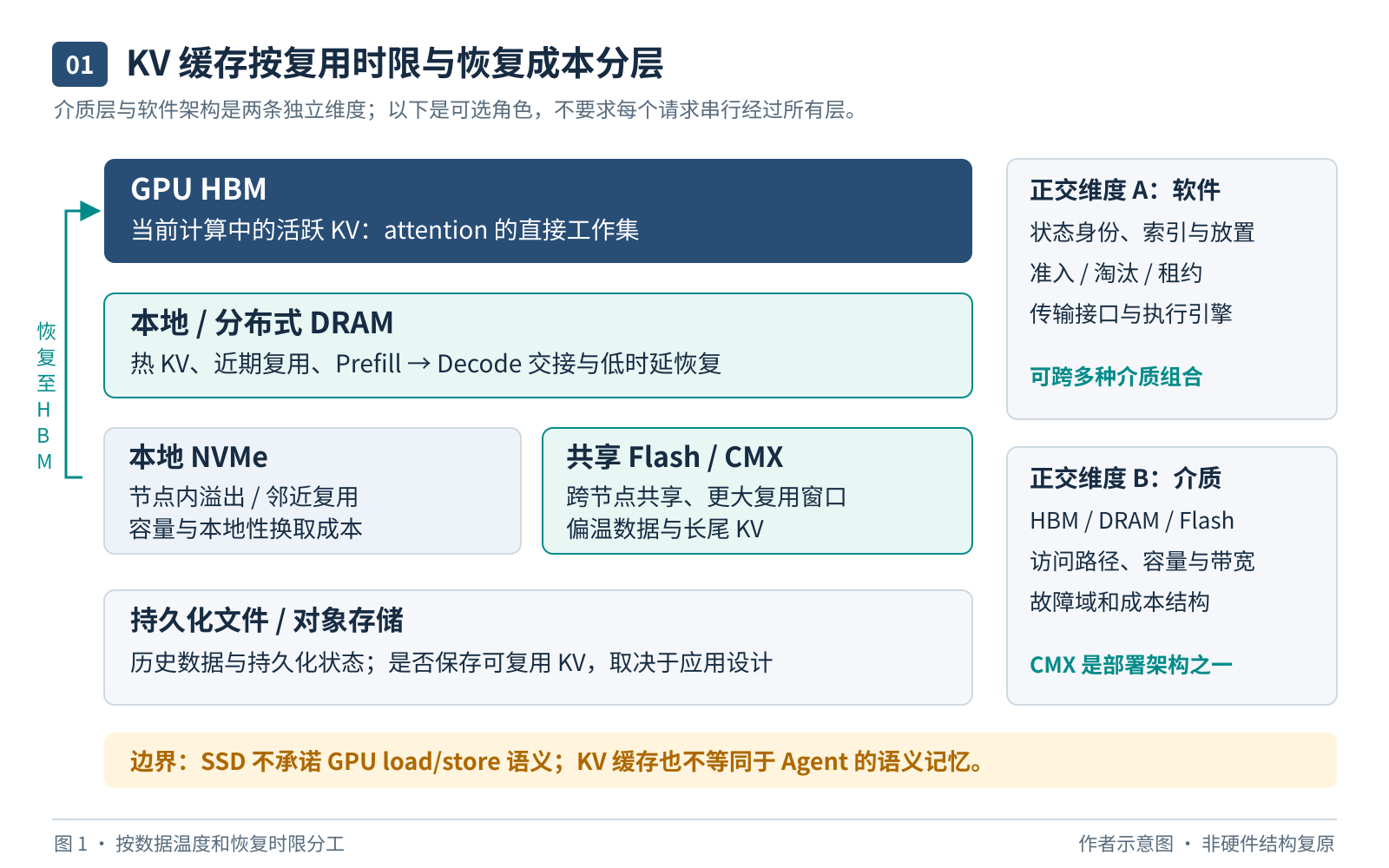

图 1:上下文层次与两条路线。分布式 DRAM 承接热状态,共享闪存延长温状态的保留时间;活跃 decode 仍使用 GPU 可直接访问的执行态。
图 1:上下文层次与两条路线。分布式 DRAM 承接热状态,共享闪存延长温状态的保留时间;活跃 decode 仍使用 GPU 可直接访问的执行态。

2 CMX 到底多了什么

NVIDIA 把 CMX 叫作 G3.5 层:它位于本地 SSD(G3)和传统共享存储(G4)之间,是经以太网连接的闪存层,由 BlueField-4、DOCA Memos、NIXL/Dynamo、Grove 和 Spectrum-X 共同实现。官方的说法是"在整个 POD 内无缝扩展 GPU 内存",具体做法是由 KV 管理器在 decode 之前,把 KV 块从 CMX 预置(prestage)到主机内存(G2)或 HBM(G1)[4]。

说白了,GPU 并不直接读闪存。CMX 让能留住的上下文更多,能共享这些上下文的机器也更多,但用之前还是要先搬回主机内存或 HBM。

我们认为这里最有价值的一点,是计算和上下文可以分开扩缩:请求不必回到最初生成 KV 的那台机器,空闲会话也不用为了保住状态一直占着 GPU。代价落在共享层身上。跨节点的元数据查找、网络争用、租户隔离、故障恢复都归它管,而这些在单节点的峰值带宽测试里是看不到的。

CMX 有没有用,先要看它多留住的那部分状态,之后有没有人再来取。如果缓存基本都在几分钟内被重用,现有 DRAM 已经覆盖了工作集,新加的闪存多半在接收再也不会被读取的数据。如果大量会话隔几十分钟甚至几小时才回来,而内存不够、只能反复重算,那么多一层慢但够大的存储,就可能改善平均响应。

真实负载里两种情况都有。Mooncake 团队分析过阿里云百炼的生产轨迹[5]:

场景 10 分钟内被再次访问的复用块 超过 30 分钟后的冷复用
代码生成 69.2% 10.3%
推理型对话 83.0%(短周期复用) 5.0%

大部分复用发生在十分钟以内,但半小时之后还有一条不算细的冷尾。LRU 或固定 TTL 策略,偏偏最容易把这部分"冷但仍有用"的块提前淘汰。

NVIDIA 公布的"最高 5 倍",指的是 TPS 和能效,对照对象是传统存储[4],和优化过的分布式 DRAM 相比是另一回事。采购时更该追问:同一条请求轨迹下,收益有多少来自容量,多少来自网络和数据路径,多少来自预取或路由。即使整机方案有效,也得知道是哪一部分在起作用。

3 KV 到底有多大

"百万 token 需要多少 KV"没有通用答案。普通多层注意力模型的未压缩 KV,可以这样估算:

token 数 × 层数 × KV 头数 × 每头维度 × 每元素字节数 × 2

末尾的 2 对应 K 和 V。套用这个公式时有几处常见偏差。GQA 的 KV 头数比 query 头数少,直接用隐藏维度计算会算多。MLA、跨层共享、滑动窗口和量化都会改变状态结构。公式本身也没有计入页管理、对齐、副本和其他运行时状态。

站在服务系统的角度,还要分清三个量:逻辑上下文长度、物理上保留的 KV 字节数、恢复一次请求实际要搬的字节数。共享前缀可以去重,块可以按层或按 rank 分片;但恢复时可能要做布局转换,也可能只用到一个大对象的一部分,却不得不把它整个读出来。容量规划看物理占用,网络规划看实际传输量,延迟评估看关键路径上什么时候能拿到可用状态。

工程上可以分两步估算:先用去重后的 token 数乘以每 token 的实际字节数,再加上 TP 切分或复制、块填充、存储副本、容量余量、staging 和元数据。TP 不一定把状态平均分到每张卡上,复制项要对照具体实现核实。把所有会话的上下文长度直接相加而不扣除共享前缀,也会把总量估高。

DeepSeek-V4.1-Flash 是个好例子。论文把占用分成两类[6]。一类是常驻 HBM 的 global KV cache,借助 CSA2 的跨层 KV 复用和 FP4 KV 缓存,降到每 token 890 字节,约为 V4-Flash 的四分之一。另一类是放在 SSD 或主机内存中的持久 KV cache,借助一项名为 SWA Bounded Replay 的部署优化,降到 V4-Flash 的八分之一左右。两类不是并行的新状态:按论文 §3.2.1,持久层存放的正是为前缀复用而落盘的 global KV,V4.1 起不再包含 SWA KV。持久缓存中的 global KV 至少保留 72 小时;SWA 相关状态进入一个由每台机器约 10% 主机 DRAM 组成的分布式池,TTL 为分钟级,未命中时通过有界重放重建。官方也说明,重建出来的是一份近似的 SWA KV Cache,不能在任何场景下都当作精确的替代[6]。

也就是说,分层可以发生在同一个请求内部:长期有用、重建又贵的状态进入大容量层,短期热状态留在 DRAM,能有界重放的部分等用到时再重建。

模型算法的变化,也会移动存储投资的边界。KV 压缩之后,更多工作集能放进 DRAM,增加闪存的理由变弱了;但从闪存取回的字节也变少了,共享层更容易满足时限。两种作用此消彼长,最终结果取决于具体负载。KV 变小之后,存储层的价值需要重新测算,而不是想当然地往下调。

4 现有测试能说明什么

Mooncake 的 SSD offload 实验把容量拐点展示得很清楚。为了单独观察 prefill 时延,测试把输出长度固定为 1 个 token,并按轮次拆开:前六轮内存池够用,有无 SSD 的两种配置命中率都在 80% 以上;从第七轮起,不带 SSD 的配置开始淘汰 KV,命中率从 83% 跌到 36%,TTFT 从约 6 秒升到约 16 秒;带 SSD 的配置里,被淘汰的块仍留在 NVMe 上,命中率到第八轮仍保持在 84% 以上,TTFT 控制在 9.4 秒[5]。工作集一旦超出内存容量,更慢的层次也能靠减少 miss 把整体响应拉回来。

不过,这不是"内存一样大、只换介质"的严格对照。测试跑在单台 DGX(8×A100-SXM4-40GB、双 RDMA 网卡)上,一共比较了四种配置(包括 HiCache L1+L2、Mooncake DRAM 池、再加 SSD 等组合),逐轮拆解的只有带与不带 SSD 两种[5]。因此,差值不宜全部归因于 SSD,这个 TTFT 结果也不宜外推到长输出服务。

LMCache Raw Block 的 TP=4 验证,给出的是另一个方向的数据[7][8]:

后端 吞吐 平均 TTFT
本地 CPU 内存 10.82 req/s 723 ms
buffered 本地文件 8.55 req/s 931 ms
Raw Block 7.17 req/s 1,110 ms
O_DIRECT 本地文件 1.95 req/s 4,096 ms

这组数据既不是 CMX 测试,也没有和远端分布式 DRAM 对比,适合用来观察不同介质和实现路径的边界。原作者的解释是,主机内存充足、工作集又合适时,页缓存可以非常有效[7]。最后两行也值得一看:同样是绕过页缓存的直接 I/O,Raw Block 的吞吐是这种 O_DIRECT 文件配置的三倍多。实现细节拉开的差距,不比介质之间的差距小。

更接近生产环境的数据来自 vLLM 团队。今年 5 月,他们报告了把 Mooncake 分布式 KV 池接入 vLLM 后的实测结果[9]。在 12 张 GB200(1P1D)上回放真实的 Codex 智能体轨迹:缓存命中率从 1.7%(只命中系统提示词)升到 92.2%,单 GPU 吞吐从 2,012 提高到 7,669 token/s(3.8 倍),P50 TTFT 从 82.93 秒降到 1.80 秒(46 倍),端到端延迟降低了 8.6 倍。另一组扩展实验使用参数对齐 Codex 的合成负载和轮询路由,从 12 卡扩到 60 卡,吞吐接近线性增长,命中率始终在 95% 以上[9]。

真正的生产数据出自 Mooncake 论文。arXiv 版称,这套架构让 Kimi 在真实负载下多处理了约 75% 的请求[10]。FAST '25 版的数字更细:在满足 SLO 的前提下,有效请求容量比基线方法提高 59%–498%;实际部署中,A800 和 H800 集群分别多处理了 115% 和 107% 的请求;系统运行在数千个节点上,每天处理超过 1,000 亿 token[11]。

这些数字的对照组都是"没有分布式缓存"。它们证明的是池化与复用能省掉重算,不是闪存与分布式 DRAM 的受控比较。截至发稿,我们没有找到 CMX 与分布式 DRAM 的公开受控对比。

几组实验之间并不矛盾:一组说明容量不够时 miss 有多贵,另一组说明不同数据路径的服务成本相差多少。合起来看,一份性能报告至少要交代工作集和容量的关系、主机内存实际用了多少、缓存是冷是热,以及输出长度和并发度。少了这些信息,"闪存胜过内存"和"闪存没用"都可能只是实验条件造成的结果。

5 一次恢复要花多少时间

从命中缓存到输出第一个 token,中间远不止一次读取。系统要先做身份校验和前缀匹配,拿到位置元数据;然后预留目标缓冲区,发起远端读取,等待数据到达;接着做解压、校验或布局转换,把状态放到执行需要的位置;最后算完没有缓存的新后缀,才进入 decode。任何一步卡住,介质再快也补不回来。

可以这样分解:

TTFT = 路由与排队 + 前缀恢复或重算 + 新后缀 prefill + 首步 decode + 返回开销

这个式子表达的是依赖关系,各项不一定要串行相加。流式分块、逐层加载和预取都能让一部分工作重叠,能重叠多少取决于推理引擎和模型布局。API 是异步的,传输时间也照样存在。

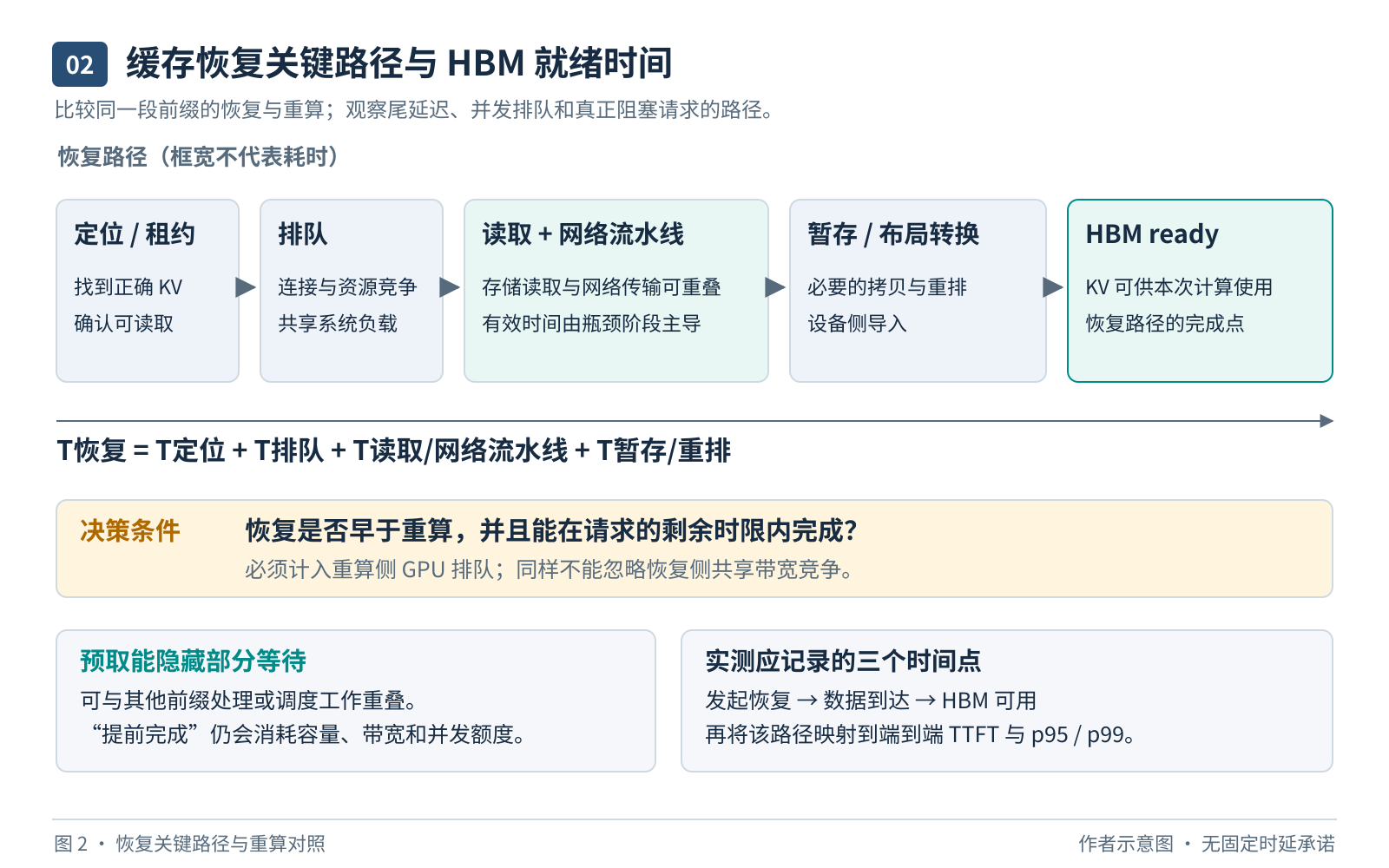

图 2:恢复请求的关键路径。应比较的是直到 GPU 状态可用的时间,而不只是 SSD 读完的时间;预取窗口只有覆盖了依赖,才算真实收益。
图 2:恢复请求的关键路径。应比较的是直到 GPU 状态可用的时间,而不只是 SSD 读完的时间;预取窗口只有覆盖了依赖,才算真实收益。

举一个示意的例子。一次恢复有 8 GiB 数据要经过同一个瓶颈,可分配的有效聚合吞吐是 32 GiB/s,那么光传输就至少需要 250 ms。这里的字节数和带宽已经在同一统计范围内,不能再按 TP 卡数重复除一次。元数据、排队、存储读延迟和 GPU 侧处理都还没有算进去。

做对比时常见两种失真。一种是用"几十微秒"来代表这种大对象恢复,这个数字通常只描述小 I/O 或设备访问。另一种是用芯片级 DRAM 的纳秒级访问去对比端到端的 SSD 恢复,而远端 DRAM 同样要经过网络、注册缓冲区和 rank 汇聚。

如果存储读取、网络发送和拷贝能够稳定地流水化,大对象的稳态耗时接近"数据量 ÷ 最慢一段的吞吐",再加上启动开销和无法重叠的处理;如果中间有严格的串行依赖,相应阶段就必须累加。具体属于哪种情况,要用 trace 来确认。把各段的带宽时间全部相加,最后再笼统扣掉一笔"异步收益",这种算法两头都不对。

预取是另一条路。智能体调用外部工具期间,服务端往往已经知道下一轮要用哪个前缀,可以提前把 KV 从闪存搬进 DRAM。用户感受到的是工具一返回就能接着往下走,存储读取的时间被藏在了工具调用里。但预取也可能读错、读得太早,或者占用太久,把真正的热对象挤出去。评估时要把覆盖率、有效使用率、额外流量和占用时长放在一起看,只看覆盖率会高估收益。

写入的影响要和读取分开评估。如果每轮生成都要等远端持久化确认,存储延迟就直接加到了用户的等待时间上。对于可以重算的缓存,常见做法是先保证内存中可见,再异步降级到闪存,发生故障时接受丢失一部分状态。是否允许这样做属于服务契约,必须写明;业务事实不能只存在于缓存里。

6 算一笔时延账

先搭一个刻意简化的模型。hD 是所有请求中 DRAM 命中的比例;hF 是 DRAM 未命中但闪存命中的比例(按全部请求计),其余请求重算;D、F 分别是 DRAM 和闪存的恢复时间;R 是 miss 后的重算时间;O 是新增一层带来的平均边际开销。

D、F、R 各代表一条完整且互相替代的前缀路径,前面的查找和等待要计入相应路径或 O,不能漏掉。假设每个分支内部的成本相同,则:

E前缀 = hD × D + hF × F + (1 − hD − hF) × R + O

它算的是可复用前缀的平均服务时间,既不是完整的 TTFT,也不是 GPU 忙碌时间。公共的新后缀、decode、网络返回和负载引起的排队都暂时不计,而且每个请求等权。真实系统要按前缀长度和分支分布分别建模。

代入一组示意假设:现有 DRAM 命中率 80%,DRAM 恢复 20 ms,miss 重算 2 秒;加入闪存后再挽回 15% 的请求,总命中率达到 95%;闪存恢复 300 ms,平均额外开销 O 为 20 ms,O 只计入混合方案。

示意方案 DRAM 命中 闪存命中 重算 平均前缀服务时间
现有 DRAM 80% 0 20% 416 ms
DRAM + 共享闪存 80% 15% 5% 181 ms
扩容 DRAM 95% 0 5% 119 ms
闪存恢复退化到 2.2 秒 80% 15% 5% 466 ms

图 3:假设模型中的平均前缀服务时间,用于展示命中率、恢复成本与额外开销之间的关系,不是产品基准。
图 3:假设模型中的平均前缀服务时间,用于展示命中率、恢复成本与额外开销之间的关系,不是产品基准。

从 416 ms 降到 181 ms,说明分层方案确实能明显胜过容量不足的内存方案。但如果预算足够把同样的有效工作集留在 DRAM 里,扩容 DRAM 只要 119 ms,仍然更快。这个比较的前提是两者总可用容量相同,保留的可缓存工作集也相同。最后一行则说明,存储命中未必好过 miss:闪存恢复慢到 2.2 秒时,整体反而退到 466 ms。

那么,闪存恢复要多快才划算?在 DRAM 命中率不变的前提下,加入闪存的平均收益是:

hF × (R − F) − O

代入本例,F 只比 2 秒短还不够,必须满足:

F < 2 − 0.02 / 0.15 ≈ 1.867 秒

才能把平均额外开销赚回来。如果分层缓冲挤占了原有内存,还要扣掉 DRAM 命中率下降带来的损失:原本 20 ms 的热命中被挤到慢层,新增容量的收益很快就会被吃掉。

hF 也不能直接照抄"第二层命中率"。如果第二层在 DRAM miss 中命中 75%,而 DRAM miss 占 20%,那么按全部请求计的 hF 只有 15%。

这个模型还藏着一个选择偏差。落到闪存的往往不是随机请求,而是重用间隔长、前缀大的那一批,它们的 R 和 F 都可能高于平均值。实际操作时,应按请求类别分别计算条件收益,闪存 miss 的查找和等待成本也要单独计入。只给闪存命中计时,会系统性地高估分层效果。

7 均值好看,尾部未必

平均前缀服务时间下降了,P99 不一定跟着改善。上面的示意分布里仍有 5% 的请求落在 2 秒的重算分支,181 ms 的均值推不出 P99 小于 200 ms。

分位数不能按命中率加权平均,必须从完整的请求分布中计算。如果所有命中分支都比 miss 快,5% 的 miss 会让整体 P99 落在 miss 分支内部约 P80 的位置,因为 95% + 5% × 80% = 99%。把本例各分支都当作固定延迟、完全不考虑排队,混合方案的前缀 P99 是 2.02 秒,比原方案的 2 秒还高。这只是个玩具模型,但足以说明均值和尾部要分开验收。

比尾部更麻烦的是排队。闪存读取、网络传输和 GPU prefill 都是共享资源。某一层扩容之后,原本分散的重算可能变成集中的恢复流量。单个请求变快了,在持续压力下未必还快。命中率反映的是数据在不在,带宽和队列反映的是能不能及时取到,两者都要看。

稳态带宽可以这样粗算:

闪存读取带宽需求 ≈ 请求到达率 q × 需要从闪存读数据的请求比例 pF × 这类请求的平均读取字节数

比如 100 req/s 中有 20% 的请求各需读取 8 GiB,就需要约 160 GiB/s 的有效读取能力,而预取、重复读、复制、写入和故障重建都还没算进去。如果网络撑不住这个量,单请求 250 ms 的演示就没有多少参考价值。

带宽还要按拓扑核对。集群总带宽够用,但某个机架上联、某个存储目标或者某个热门前缀的副本不够,一样会出现局部排队。多个请求共用同一个前缀时,合并恢复或热点复制可以减少重复读取;反过来,如果每个请求都先读一遍同一个大对象再各自裁剪,就成了逻辑上去重了、网络上还在重复读。

批处理对三类方案的影响也不一样。重算可以靠大批次提高 GPU 吞吐,代价是排队变长;存储可以靠批量请求摊薄元数据成本,但要等待凑批;DRAM 服务小批量更快,但同样受网卡、注册内存和调度线程的限制。所以比较时要同时给出低负载下的响应和逐步加压的容量曲线,标出哪个资源先饱和。各家只挑对自己最有利的并发点报数,没有意义。多 rank 恢复要等最慢的分片,批处理要等最后一个必需的块,这些汇聚点的尾部延迟,是局部平均读延迟反映不出来的。

因此,恢复策略必须设定截止时间:如果预测的恢复完成时间晚于请求的剩余预算,或者晚于直接重算,就跳过、缩短或取消这次读取。也可以让读取和重算赛跑,谁先完成就用谁,但这要消耗双份资源,必须设限额。系统已经过载时,不加约束的对冲请求(hedging)往往会把尾延迟拉得更长。

8 成本怎么比

成本至少要按三种口径各比一次,只比每 TB 价格会得出错误的结论。

同有效容量

三套系统保留同样的可用状态,扣除副本、预留空间、元数据、对齐浪费和不可用容量之后,再比较恢复时延、服务能力和成本。这个口径适合评价介质与架构本身的效率,但不一定对应真实的采购选项,因为同等容量的全 DRAM 方案可能根本超出预算。

同预算

给定相同的年度成本,分别采购纯 DRAM 方案或 DRAM 加闪存方案,再用同一条轨迹测量命中分布、SLO 达成率和可承载的到达率。容量和速度之间如何取舍,这个口径看得最清楚。两套系统的逻辑容量、可靠性和运维边界仍需公开;如果价格优势来自更弱的数据保护,必须写明。

同 SLO

固定模型、请求轨迹、峰值到达率和 P99 目标,找出每种架构能稳定达标的最小配置,再比较完整的 TCO。我们认为这个口径最接近生产决策。如果闪存方案需要额外的 DRAM、更多网络端口或更多 GPU 并发来掩盖读取延迟,这些费用都应计入闪存方案。

TCO 算到哪里

完整 TCO 包括设备年化成本、服务器与 DPU、网络、软件支持、电力与制冷、机架、运维、备件、容量冗余和故障影响;增量 TCO 只比较当前决策真正增加或节省的费用。两边的口径要一致:现有内存不能在一个方案里按零成本计,在另一个方案里按新购价计;新系统也不能只报裸盘价格,把客户端内存和网络当作免费。

涨价改写了 DRAM 这笔账

据 TrendForce,传统 DRAM 合约价 2025 年四季度环比上涨 45%–50%,含 HBM 的混合口径为 50%–55%[12];2026 年一季度实际上涨约 93%–98%,高于 2 月上修后的 90%–95% 预测[13][3];二季度预计再涨 58%–63%[3]。

闪存也在涨,2 月的预测是一季度 NAND 合约价上涨 55%–60%[13]。不过闪存每 GB 的价格基数低得多,据此推算,两者每 GB 的绝对价差还在扩大。供给侧的一个主要原因是 HBM 挤占了晶圆产能。分销商 Fusion Worldwide 的分析称,HBM 已占全球 DRAM 晶圆产能约 23%(2024 年约为 8%),一片 HBM 晶圆消耗的产能相当于 3–4 片 DDR5 晶圆[14]。这组数据目前只有这一个来源,仅供参考。

示意算例:缓存层成本

下面的数字都是教学假设,和第 6 节的时延模型没有实测上的对应关系。三种方案都提供 10 TiB 可用逻辑 KV 容量,跨层重复的块只计一次,副本、预留和必要的 staging 已经计入硬件预算。按 36 个月直线摊销、零残值计算,每月 730 小时,电价 0.12 美元/kWh。

方案 服务器与介质 网络分摊 DPU 软件支持 分摊功耗 额外换盘准备金
DRAM 容量层 12 万美元 1.2 万美元 — 200 美元/月 3.0 kW —
闪存容量层 1.8 万美元 1.2 万美元 — 200 美元/月 1.1 kW 150 美元/月
混合(2 TiB DRAM + 8 TiB 闪存) 5 万美元 1.2 万美元 0.8 万美元 400 美元/月 1.8 kW 120 美元/月

给混合方案配 DPU 只是一项成本假设,和真实 CMX 的配置或价格无关。

假设方案 可用容量 硬件预算 月缓存成本 每百万请求的缓存成本
DRAM 容量层 10 TiB 132,000 美元 4,129.47 美元 412.95 美元
闪存容量层 10 TiB 30,000 美元 1,279.69 美元 127.97 美元
DRAM + 闪存 10 TiB 70,000 美元 2,622.12 美元 262.21 美元

月缓存成本 = 硬件预算 / 36 + 软件支持 + 分摊功耗 × 730 × 0.12 + 额外换盘准备金

读这两张表时要注意几点。最后一列按每月 1,000 万请求分摊,只是成本折算,不表示各方案能达到相同的峰值吞吐或 SLO。"闪存容量层"指专门承担缓存容量的介质,系统仍然需要主机内存、staging 和 GPU HBM。表中价格是静态假设,没有反映上面的涨幅;如果把 DRAM 容量层的服务器与介质预算上浮 50%,它的月成本会升到约 5,796 美元。

这也只是缓存层的成本小计。共用的 GPU、基础主机内存、机房 PUE 增量、人力、融资、税费和其他维修都没有计入;初始 SSD 已经计入折旧,换盘准备金只覆盖额外更换,同一批盘不能重复计费。到了按同 SLO 验收那一步,还要把恢复消耗的额外 GPU、失败重试和支持开销计入全系统成本,并以满足全部服务约束的有效请求数作为分母。

示意算例:增量投资

假设现有 2 TiB DRAM 的硬件预算是 5.2 万美元,软件支持每月 200 美元,功耗 1.2 kW,月成本就是 1,749.56 美元。它每 TiB 的成本比 10 TiB 方案高,我们假设原因是小规模配置要分摊更多服务器固定成本。

升级到上面的混合方案,每月要多花 872.56 美元。这是两套完整配置的摊销差额,相当于把现有 DRAM 按重置成本计价。如果把它当作沉没成本,增量只包括新增的闪存、DPU 和网络,结论会更有利于混合方案。选哪种口径,取决于你自己的资产状况。

收益这一侧可以这样推算:每月 1,000 万请求中新增 15% 的有效闪存命中,每次省掉 1.6 GPU·秒的 prefill,恢复本身消耗 0.1 GPU·秒。理论上释放的算力是 10,000,000 × 15% × (1.6 − 0.1) / 3,600 = 625 GPU·小时。注意,这和前缀的墙钟时延是两种度量。按 2 美元/GPU·小时计算,理论价值为每月 1,250 美元。

问题在于兑现。已经购买或预留的集群,不会因为空出一点算力就退钱。假设只有 60% 能真正减少计费或推迟计划中的采购,兑现价值就是 750 美元,比新增成本低,每月净亏 122.56 美元。要收支平衡,兑现比例需要达到 69.8% 左右;如果既不缩容,也没有新增需求,现金上可能一分钱都省不下来。

释放出来的能力可能体现为峰值余量、更好的 SLA 或推迟扩容,但到达率不变时,它不能被记成新卖出的 token;同一笔算力节省,也不能既用来抵扣 GPU 账单,又按新增收入再算一次。正确的顺序是先确认全系统在目标负载下达标,再看哪笔费用可以真正取消。

9 哪些块值得写盘

请求命中率最直观,也最容易误导。一个请求命中的是短短的系统提示词,另一个命中的是几十万 token 的会话前缀,在"命中请求数"里各算一次,省下的算力却可能相差几个数量级。所以至少要同时看请求命中率、token 命中率、字节命中率和省掉的 GPU 工作量。对于分块复用,应记录最长的可用连续前缀,不能只要有一个块命中就把整个请求算作命中。

按 token 加权也还不够。不同模型、长度和批次下,每个 token 的 prefill 成本不同;同样的 token 数,经过不同的压缩和布局处理,恢复时的字节数也不同。更实用的做法是直接估算缓存的价值:

预期的未来复用次数 × 每次可避免的计算成本 − 写入、读取、占用与维护成本

此外还要考虑过期和模型切换的概率。

被 DRAM 淘汰的块,不一定都值得写入 SSD。一次性的长请求可能占用大量容量却再也没人读取,高频复用的中等前缀反而价值更高。分层系统需要一个准入策略,把"淘汰到哪里"和"值不值得保存"分开决定。已经结束、回访概率低的状态直接丢掉,常常比一律降级更划算。

闪存还有写放大和寿命的问题。每轮都覆盖整个会话,和只追加新完成的不可变块,写入量可能相差很多;设备层的垃圾回收、系统级副本、对象重打包和故障重建,还会继续放大物理写入。主机写入、实际 NAND 写入、峰值写带宽和预期更换周期应该放在同一本账上,光看顺序读带宽看不出这些问题。

冷热也是动态的。同一个会话,用户连续追问时很热;调用一个长时间运行的工具时暂时变冷;工具快返回时,下一步又很容易预测。固定 TTL 对这三个阶段一视同仁。更合理的做法是根据重用间隔、恢复成本、业务优先级和预测的可信度来调整保留层次,同时设定一个解释得清的限额,防止少数超长会话占满全部资源。

容量该买多少,可以从轨迹中的复用距离推算出来。对某个块,统计它两次访问之间出现过的不同有效块的累计字节数,就能近似得到按字节 LRU 再次命中它所需的容量。把这些距离汇总成一条"命中率随容量变化"的曲线,就能看出继续扩容 DRAM 还有多少收益,以及闪存能接住多长的尾部。实际策略中还有 TTL、预取、租户配额和变长块,需要用仿真或回放来校正。

10 和现有 DRAM 怎么共存

已经用上分布式内存的系统,多数不必从替换开始。我们更推荐的做法是:保留 DRAM 热层,把 CMX 或其他共享闪存作为一个可以旁路的温层。

读路径

请求先检查本地和远端 DRAM 中有没有有效前缀,再根据时限、对象大小和队列状态决定要不要读取闪存;如果读取不划算,就直接重算。元数据可以并行查询,但 DRAM 已经命中的请求,不应再额外等待闪存的确认。

写路径

写入按已完成的块来组织:新 KV 先在热层可见,稳定且值得保留的块在后台写入闪存,对象写完并校验通过之后,再发布可读的位置。读取期间要用租约、引用计数或类似机制保护,防止块在读取过程中被淘汰或被复用。从闪存读回的块要不要提升回 DRAM,取决于它之后被再次使用的概率;每读一次就无条件写回热层,会把真正的热数据挤出去。

路由

跨节点路由可以参考缓存的位置,但必须同时考虑计算排队。把请求发到"缓存都在"但很忙的节点,不一定比发到空闲节点、再从共享层读取更快。调度要优化的是预测的完成时间,命中率只是手段。共享闪存的一个好处,就是减少请求对某一台机器的依赖,让计算池更容易做负载均衡。

故障与发布

故障处理要格外谨慎。缓存丢失通常可以重算,但状态损坏或租户混用,绝不能当作可以接受的退化。大面积同时丢失会引发 prefill 风暴;存储恢复之后,又可能出现一波预热风暴,和前台读取争抢同一条链路。前台请求、后台写入、预热和重建应该各有各的预算。恢复时优先救回高价值的热点,不要全量扫描之后再一次性搬回。

模型版本发布会带来类似的冲击:权重、tokenizer 或 KV 布局一变,旧状态即使字节完整也无法复用。滚动发布期间可以按版本保留多个命名空间,逐步预热新版本,同时放慢旧版本状态的回收速度。我们建议把升级当作一次有计划的缓存冷启动来安排。

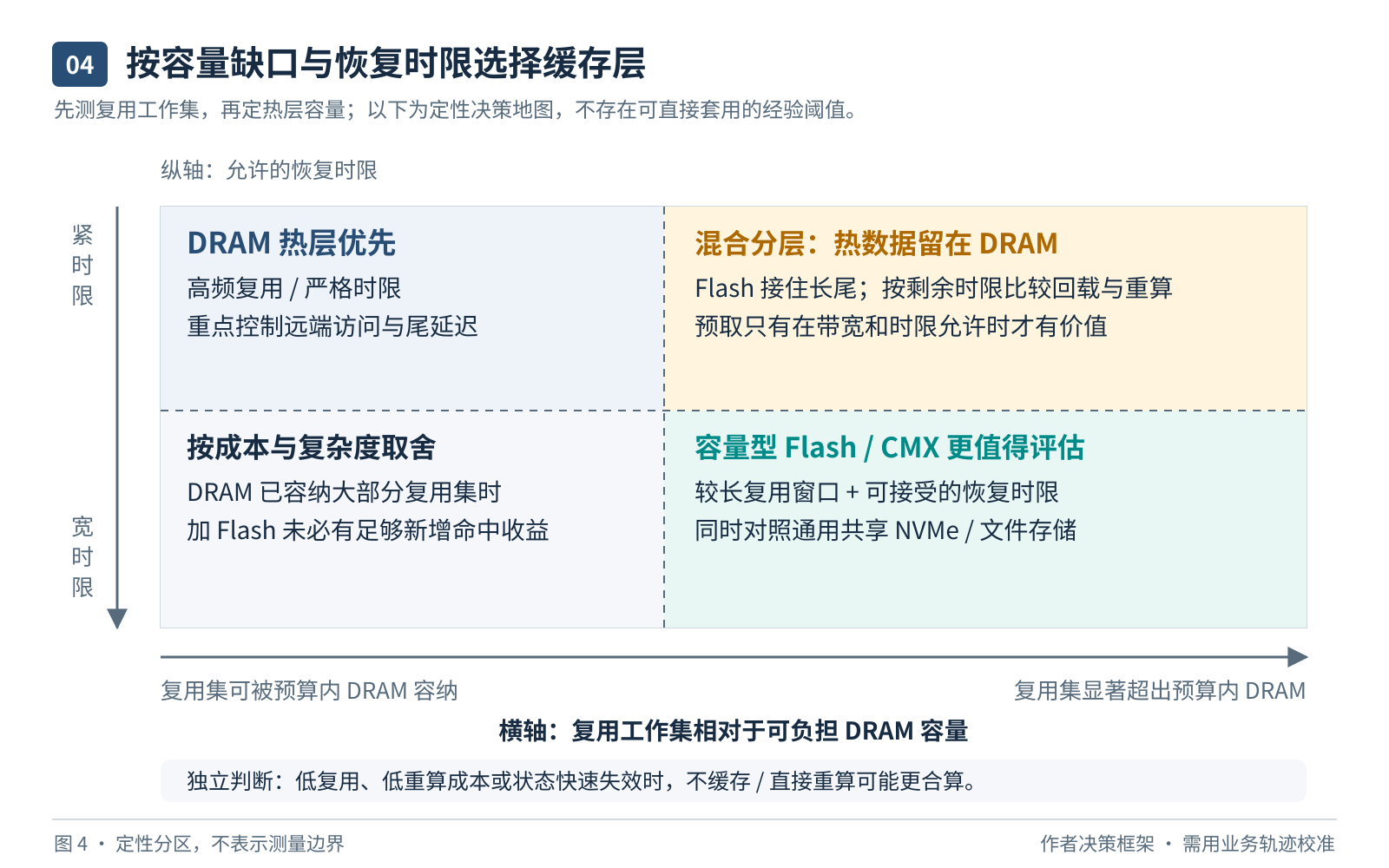

图 4:选型图。热工作集能否放进 DRAM、恢复能否早于重算与截止时间、成本能否兑现,共同决定是扩容内存、增加闪存还是维持重算。
图 4:选型图。热工作集能否放进 DRAM、恢复能否早于重算与截止时间、成本能否兑现,共同决定是扩容内存、增加闪存还是维持重算。

11 NIXL 管什么,不管什么

要看懂 CMX 的 API,先得把责任分开。推理框架了解 token、模型、KV 布局和执行依赖;缓存控制层了解键、位置、副本、保留策略和每次命中的价值;传输与存储插件只负责把指定的字节安全地搬到指定的位置。NIXL 处在数据移动的关键位置,但它是一个搬运接口,并没有替各个后端管理缓存的生命周期[15]。

在北向接口上,使用者围绕 agent、已注册内存和传输描述符工作:准备源端和目标端的描述,创建请求,发起 READ 或 WRITE,查询完成状态,最后释放请求和内存。涉及远端 agent 时,还需要交换元数据。异步设计允许计算和传输重叠,但缓冲区的生命周期和依赖关系仍要由上层自己管理[16]。

在南向接口上,插件要声明名称、版本、支持的内存类型和配置参数,并提供创建、销毁后端实例的入口。NIXL v1.5.0 的插件头文件写明,插件和核心要使用相同的 C++ 标准(目前为 C++20),libstdc++ ABI 也要兼容[17]。后端引擎接口中,registerMem、prepXfer、postXfer、checkXfer、releaseReqH 是必须承担的职责,queryMem、estimateXferCost 等可选方法默认返回"不支持"[18]。方法名相同,不同后端的语义可能相差很大。

接入时还有几条硬约束,读源码时值得逐一记下:

  • 插件 API 版本按严格相等校验,核心版本一升级,树外插件就必须重新编译[15];
  • 声明支持远端传输的后端必须同时支持通知,否则无法创建[19];
  • GDS 和 GDS_MT 不能在同一个 agent 中共存[19];
  • 同一类型的后端只能创建一个实例,每种内存类型的后端偏好顺序由创建顺序决定[19];
  • 自动选择后端时,源码取的是第一个匹配的候选[19];
  • 传输请求之间没有顺序保证,也没有针对内存区域的锁,避免并发写同一位置是使用者的责任[15]。

对存储厂商来说,实现几个虚函数只是开头,之后还要长期维护打包、版本矩阵、驱动依赖、诊断和升级兼容。对用户来说,当前实现中的"自动选择后端",离跨多个存储集群、实时比较成本和队列的联邦调度还很远。多家存储并存时,目录、路由、故障域和能力选择都需要在更高一层设计。

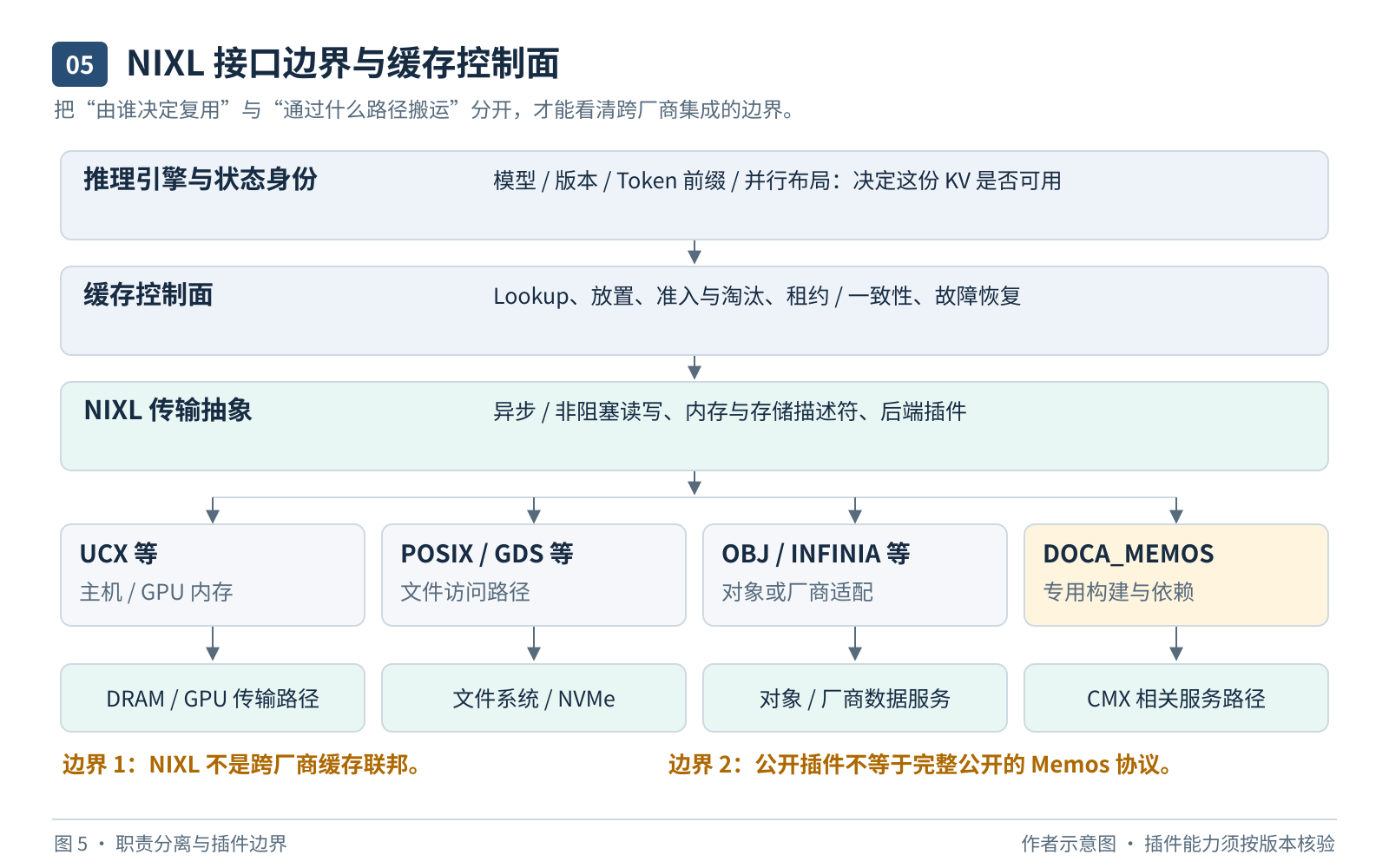

图 5:接口责任边界。统一的搬运 API 降低了接入成本;状态身份、缓存目录、生命周期和 SLO 策略仍需明确归属。
图 5:接口责任边界。统一的搬运 API 降低了接入成本;状态身份、缓存目录、生命周期和 SLO 策略仍需明确归属。
接口层次 应承担的责任 仅靠这一层无法保证的事
推理引擎与连接器 KV 格式、执行依赖、可用前缀 全局放置与存储故障恢复
缓存控制层 身份、目录、租约、准入与淘汰 不同介质具有相同性能
NIXL 与插件 能力声明、注册、异步数据移动 跨厂商统一的 TTL、删除与一致性
存储服务 实际对象、容量、隔离、数据保护 自动理解模型状态的复用条件

各插件的数据路径也不一样。按各自的说明,POSIX 支持 DRAM 和文件,OBJ 支持 DRAM 和对象,INFINIA 的说明中则列出 DRAM、VRAM 与对象三种内存类型[20]。NIXL 的总体设计文档至今仍写着"目前支持 UCX 与 GDS,其余文件、块和对象存储在开发中"[21]。官方概览已经跟不上插件的实际进度,选型时应以插件自身的文档和源码为准。

OBJ 插件新增的 S3 加速引擎(基于 cuObject 的 S3-over-RDMA 数据通路),在快速路径就绪时声明支持 VRAM 段,默认的 S3/CRT 引擎仍然只支持 CPU[22]。LMCache 的 Raw Block 后端也写明,它的 I/O 路径是从 CPU 缓冲区到存储,并不是从 NVMe 直达 GPU 的 GPUDirect Storage[7]。所以,"用了 NIXL"推不出"绕过了主机内存",更推不出"部署了 CMX"。是不是零拷贝,要沿着完整的数据路径逐段检查。

12 接口通了以后

一个要长期运行的多存储系统,首先要把"同一个 KV 块"定义清楚。键至少要绑定模型权重或不可变版本号、tokenizer 与预处理规则、token 前缀、位置编码设置、适配器,以及 KV 的精度和布局版本;多模态状态可能还要绑定图像或音频的预处理。租户隔离也要纳入命名空间或访问控制,避免两个租户恰好使用了相同的提示词,就共享了本不该共享的状态。S3、GDS、NVMe-oF 解决的是访问和传输问题。字节能传过去,和目标推理引擎能正确使用这些字节,是两份不同的契约。

块最好设计成不可变的:新数据写到新的键下,写完再发布。这样同一个键始终对应相同的语义,重复写入也可以幂等处理。内容散列便于定位,但版本描述、校验和访问权限仍然不可缺少。如果接口限制迫使你截短键,还要定义如何处理碰撞、如何验证完整身份,短键本身证明不了正确性。

读取失败要按类型处理。miss、过期、写入中、损坏、权限拒绝、后端超时和拥塞,后续动作各不相同:miss 可以重算,损坏要隔离对象并告警,权限错误不能简单地换个后端重试。批量读取还要定义部分成功,否则一个块失败,已经传完的数据也得全部重传。

生命周期上有一个经典的竞态:控制层查到对象存在,到真正发起读取之前,存储层可能已经把它淘汰了。可选的办法有短租约、pin/unpin、带版本的读取令牌,或者允许失败并安全回退。无论选择哪种,都要讲清楚传输过程中源数据和目标缓冲区归谁所有,以及超时后什么时候可以复用。只靠 contains 加 get,这个时间窗口始终存在。

LMCache 的 CMX 接入是一个具体的观察点。DOCA_MEMOS 作为对象式后端接入,键需要适配 128 位的约束,相关 PR 已于 2026 年 6 月 2 日合并[23]。不过,在现有的 NIXL 存储代码中,有几处语义值得逐项核实[24]:静态路径的 contains 依赖本地映射;动态路径可以在本地元数据未命中后调用 query_memory,具体行为受配置影响;对象 remove 的本地记账,和远端是否真正物理删除是两回事;动态 pin/unpin 等语义也还需要逐一确认。

这条 legacy 接入还要求 DOCA_MEMOS 使用 CPU 缓冲区,所以在这条路径上谈不上直接读写 GPU。对应的进程内官方文档已经标注为 deprecated。新多进程(MP)路径的插件支持、测试覆盖和部署方式需要另行确认,旧连接器合并了,不代表新路径也已就绪[24]。

这些细节并不否定接入的进展,只是说明"连接器支持"和"生命周期完整兼容"是两条不同的完成线。采购或集成时,我们建议向厂商索要一份能力矩阵,至少覆盖对象大小与对齐、CPU/GPU 缓冲区限制、完成可见性、取消与超时、租约、删除、TTL 与配额、重启恢复,以及统计与错误语义。这份清单是我们的建议,不是 CMX 现成的功能表。

开源侧正在逐项补齐。LMCache 的新多进程架构已经把 supports_query、supports_delete 和原子发布(atomic_publication)做成了后端能力位。配置了淘汰策略的后端如果不支持删除,会直接报错,不再静默失败[25]。原来只出现在论文里的控制面要求,正在变成可以检查的配置项。

另外两处进度也值得留意。NIXL v1.5.0 公开的插件构建清单中,DOCA_MEMOS 没有和常规后端列在一起[20];SGLang 的相关 PR 在核验时尚未合并,其中明确提到了大页、布局和缓冲区对齐等要求[26]。部署之前,要确认框架版本、插件的获取方式以及搭配的硬件。开发分支的代码,不能当作开箱即用的产品承诺。

13 NVIDIA 怎么铺生态

从现有材料看,NVIDIA 的推进方式分为几层。最底层是 STX 参考架构和 BlueField,确定硬件和数据路径的方向;往上是 NIXL 这类软件接口,降低推理框架接入不同后端的成本;再往上是框架连接器、官方软件包和合作伙伴组成的可部署组合;最后用认证和生产验证来降低采购风险。STX 发布时公布的合作名单很长[1],但名单上每一家的实现和交付进度各不相同。

软件分发这一环尤其关键。DDN 的 INFINIA 插件 PR 于 2026 年 6 月 5 日合并[27]。DDN 随后表示,该插件已进入官方 NIXL 发行版和 Dynamo 容器,用户只需另外安装 DDN 的客户端包[28]。这省去了厂商独立维护连接器的负担,但存储服务端并没有因此开源。对厂商来说,进入默认分发渠道,往往比做一次联合演示更能带来持续的采用。

分发渠道也在接纳开源的事实标准。TensorRT-LLM 于 10 月 10 日合入了原生的 Mooncake Store 连接器(KVCMv2);在此之前,vLLM、SGLang、LMDeploy 已先后内置 Mooncake 接入,腾讯与 NVIDIA 及社区合作的 FlexKV 也基于 Mooncake Transfer Engine 实现分布式 KV 复用[29]。NVIDIA 一边自建 CMX/Dynamo 的数据路径,一边让自家推理栈兼容开源的分布式内存池,两条路线在软件层是并存的。

各家伙伴的进度要分开看。Dell 的情况前文已经提到:10 月 1 日的材料中,CMX 仍是基于 Grace 的模拟,加上面向 Vera ARM64 的软件验证[2]。WEKA 把自己的状态分成三部分:已商用的 Augmented Memory Grid、在 Grace/BlueField-3 上完成的验证,以及面向 BlueField-4 STX 的后续集成[30]。VAST 公开的 HiCache 指南走的是另一条路:数据经主机 DRAM 中转,用 NIXL POSIX 插件和 NFS over RDMA 对接存储[31]。这说明常规存储也能通过共享接口参与 KV 分层,但它用的既不是 CMX 专用硬件,也不是 DOCA Memos。

放在一起看,CMX 生态正在逐家验证、分批交付。选型时别看厂商贴了什么标签,要问数据实际走的是哪条路径。

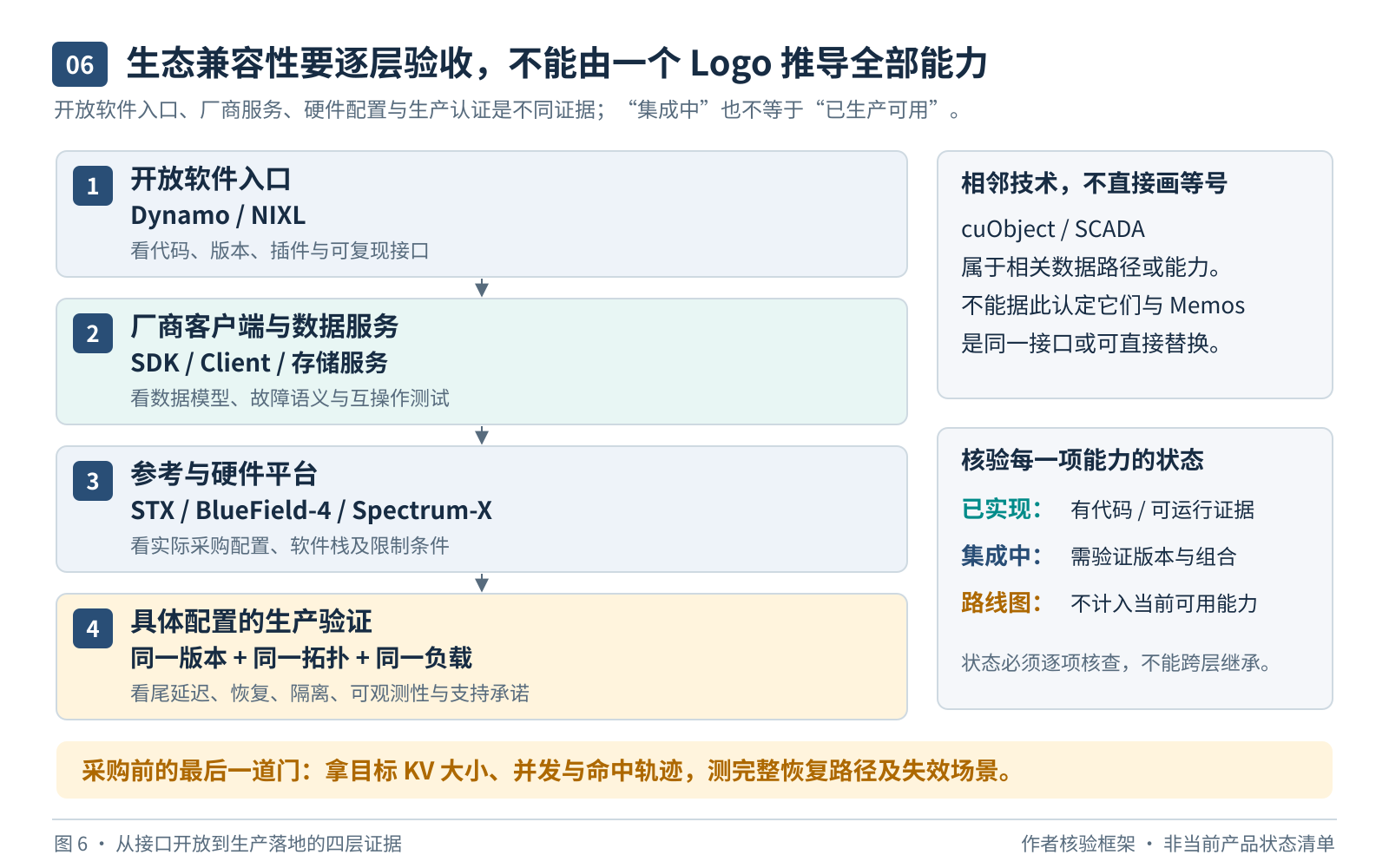

图 6:生态推进链条。硬件参考架构、传输插件、框架连接器、软件分发与生产认证各有各的成熟度,不能用其中一项替代整体验证。
图 6:生态推进链条。硬件参考架构、传输插件、框架连接器、软件分发与生产认证各有各的成熟度,不能用其中一项替代整体验证。

在更广的加速存储接口上,NVIDIA 9 月宣布 cuObject 客户端与服务端库正式可用(GA),同时在推进 xio-sig 和 SCADA Server SDK;SCADA 的合作示例中包含原型,协议互操作工作也有自己的演进阶段[32]。可以看出,NVIDIA 想把各家的专用接口收拢到更稳定的生态入口。但 cuObject、SCADA 和 DOCA Memos 是三样不同的东西,支持其中一个,不等于获得了另外两个的能力。

认证的价值,在于把讨论从峰值数字转向持续运行。NVIDIA-Certified Storage 的文档强调真实工作负载、p50 到 p99 的分布、故障恢复和支持响应,并写明认证只对被测试的具体产品和配置有效[33]。因此,通用的存储认证不能证明所有 CMX API 的一致性,也不能在产品系列之间直接继承。

对用户来说,最该索要的是可迁移性的证据:目录和对象能否导出,状态格式由谁控制,更换后端要重新预热多少数据,出了故障由框架方还是存储方负责。统一接口能少写几个适配器,但这些问题依然存在。把这几条写进采购合同,比看演示中的峰值数字更有用。

14 怎么测

最有用的测试输入是一条生产轨迹,它保留了到达时间、会话间隔、前缀重用和长度分布,手工重复的提示词替代不了它。脱敏时要保留重用关系,否则缓存问题会退化成一堆随机 I/O。模型版本、输入输出长度、TP 配置、精度和服务目标也要固定,否则结果的差异无法解释。

第一轮测试,先给现有的分布式 DRAM 画曲线。把容量从小往大调,观察字节命中率、省掉的计算量、TTFT 分布和 GPU 利用率如何变化,重点找两个位置:边际收益开始下降的地方,以及工作集超出容量后是否出现明显拐点。没有这条曲线,就分不清新加的闪存是在填补容量缺口,还是在掩盖热层策略的问题。

第二轮测试,保持热层不变,加入共享闪存。缓冲区、页缓存和预取的占用都要计入,并分别报告四种场景:真正的冷启动、元数据已恢复但数据仍是冷的、预热后的稳态,以及跨节点迁移。然后在同容量、同预算、同 SLO 三种口径下复测,逐步提高到达率,并保留流量突发和大对象混入的情形。

指标不能只看 TTFT。token 间延迟、总完成时间、SLO 内完成的有效请求量、各层命中率与实际读取字节、预取浪费与写放大、取消比例与重算量、每条链路的队列,都要记录下来。把控制层、传输层和 GPU 执行时间串成一条完整的请求 trace,才能知道该从哪里着手优化。

故障演练可以这样做:关停一个存储目标、重启目录服务、制造网络拥塞、让一部分对象过期、切换模型版本,然后观察服务是否有界地退化,是否触发全局重算或预热风暴,恢复之后能否回到稳态。

上线最好从旁路开始:先只记录"如果读取闪存,会不会有收益",再对少量收益明确的请求启用,逐步放量,并始终保留一键回退到"DRAM + 重算"的能力。LMCache 论文讨论过,存储恢复与重算的交叉点会随带宽变化[34],但它那套配置下的长上下文阈值不是通用规则。阈值要从你自己的模型、网络和负载中测出来。

15 怎么选

我们的看法是,对已经在运行分布式 DRAM 池的团队,CMX 眼下更适合立一个验证项目,而不是直接列入采购。一是公开数据中还没有和分布式 DRAM 的受控对比;二是第 8 节的算例说明,省下的算力如果兑现不了,这笔账就算不过来。

如果热工作集能经济地放进 DRAM,交互式 P99 的要求又很严格,先优化或扩容分布式内存,通常最直接。如果内存不足已经造成大量昂贵的重算,重用分布又有明显的长尾,DRAM 加共享闪存值得认真验证。如果请求几乎不复用、重算便宜,或者恢复长期受限于网络,继续依靠重算可能更合理。

工作负载特征 首先验证 优先考虑 应避免的做法
热集能放进内存,P99 严格 DRAM 容量曲线与尾部 优化或扩容 DRAM 让热命中绕道闪存
容量不足,长期复用明显 新增有效命中与恢复时限 DRAM 热层 + 共享闪存 把所有淘汰块一律写盘
低复用,重算较便宜 复用价值与实际 GPU 成本 重算,少量热点缓存 为无效保留购买容量
PD 分离,网络已接近瓶颈 迁移与恢复的合计流量 本地化、合并传输、选择性分层 只加 SSD 而不治理网络
已有大量闲置主机内存 可用性、争用与增量成本 先用分布式 DRAM 把闲置内存当作永久免费的资源

CMX 的意义,在于把上下文容量、网络数据路径和推理调度放进同一套基础设施中设计。要证明它的价值,靠的不是"闪存取代内存"的说法,也不是和无缓存基线比出来的倍数,而是要证明两点:在守住热层响应的前提下,新增的容量能及时挽回有价值的 miss;省下的钱能真正兑现。

对已经在运行分布式 KV 内存池的团队,我们认为最现实的目标是一套能够平稳退化的组合:DRAM 负责热状态,共享闪存保存值得保留的温状态,代价低或无法恢复的部分交给重算,三者之间用状态契约、截止时间和成本模型连接起来。做到这一步,存储层次才真正服务于推理系统,而不只是采购清单上多出的一项。

参考资料

  1. NVIDIA. NVIDIA Launches BlueField-4 STX Storage Architecture With Broad Industry Adoption, 2026-03-16
  2. Dell. Breaking the AI Inference Context Memory Barrier with Dell Storage, 2026-10-01
  3. TrendForce. Rapid Contract Price Surge Drives 1Q26 DRAM Industry Up 81% QoQ, 2026-06-01(传统 DRAM 实际环比约 +93–98%;2Q26 预计 +58–63%)
  4. NVIDIA. Introducing NVIDIA BlueField-4-Powered CMX Context Memory Storage Platform for the Next Frontier of AI, 2026-03-16
  5. Mooncake Community. Scaling KV Cache Beyond Memory with Mooncake SSD Offloading, 2026-07-15(SSD offload 实验配置与逐轮结果见文内及配图)
  6. DeepSeek-AI. DeepSeek-V4.1-Flash: Pushing the Limits of KV Cache Compression, arXiv:2609.19969, 2026-09-17(§3.2)
  7. LMCache / Samsung. Raw Block in LMCache: Building a Fast, Recoverable NVMe Tier for KV Cache, 2026-09-22
  8. LMCache. PR #2948: [Feat][RawBlock] Add TP>1 support and compact batched retrieval path(TP4 端到端验证)
  9. vLLM Team. Serving Agentic Workloads at Scale with vLLM x Mooncake, 2026-05-06
  10. Qin et al. Mooncake: A KVCache-centric Disaggregated Architecture for LLM Serving, arXiv:2407.00079(v5, 2026-10-08 修订, 摘要)
  11. Qin et al. Mooncake: Trading More Storage for Less Computation (FAST '25)
  12. TrendForce. Price Rally Drives 4Q25 DRAM Revenue Up 29.4%; Samsung Regains No. 1 Market Share, 2026-02-26
  13. TrendForce. Memory Price Outlook for 1Q26 Sharply Upgraded; QoQ Increases of All Product Categories to Hit Record Highs, 2026-02-02
  14. Fusion Worldwide (Czuczwa, A.). Why DDR5 Prices Have Nearly Quadrupled in 2026, 2026-07-23(分销商研究)
  15. NVIDIA NIXL. Backend Plugin Interface Overview (BackendGuide.md)
  16. NVIDIA NIXL v1.5.0. Northbound C++ API (src/api/cpp)
  17. NVIDIA NIXL v1.5.0. backend_plugin.h
  18. NVIDIA NIXL v1.5.0. backend_engine.h
  19. NVIDIA NIXL v1.5.0. nixl_agent.cpp(后端创建与匹配逻辑)
  20. NVIDIA NIXL v1.5.0. 插件目录与构建清单 (src/plugins,含各插件 README)
  21. NVIDIA NIXL. NVIDIA Inference Xfer Library (nixl.md)
  22. NVIDIA NIXL. OBJ 插件 README(S3 加速引擎与内存类型表)
  23. LMCache. PR #3486: DOCA_MEMOS Storage Backend(2026-06-02 合并)
  24. LMCache. NIXL Storage Backend 实现(dev 分支)及 Legacy NIXL Backend 文档(2026-10-25 核验)
  25. LMCache. 多进程架构后端能力位(nixl_native_l2_adapter.py, dev 分支)
  26. SGLang. PR #26073: DOCA Memos Support(2026-10-25 核验时未合并)
  27. NVIDIA NIXL. PR #1569: DDN Infinia Plugin(2026-06-05 合并)
  28. DDN. DDN Becomes the First Storage Vendor Natively Integrated into NVIDIA KV Cache Management
  29. kvcache-ai. Mooncake GitHub 项目动态(TensorRT-LLM KVCMv2 2026-10-10;FlexKV 2026-01-28)
  30. WEKA. WEKA Maximizes Token Output With Lower Cost Per Token on NVIDIA BlueField-4 STX, 2026-03-16
  31. VAST Data. SGLang HiCache Using NIXL(2026-10-22 更新)
  32. NVIDIA. Expanding AI Storage Access with NVIDIA cuObject and the NVIDIA SCADA Server SDK, 2026-09-30
  33. NVIDIA. NVIDIA-Certified Storage
  34. Cheng et al. LMCache: An Efficient KV Cache Layer for Enterprise-Scale LLM Inference, arXiv:2510.09665, 2025-10-08
